Часть IV
Предыдущую статью Индивидуальный проект дома. Индивидуальное проектирование частного дома. Часть 3. мы закончили на том, что заказчик получил окончательный вариант проекта дома. Проект дома утвержден заказчиком и настал следующий этап строительства дома - подбор строительной организации и расчет сметы и стоимости строительно - монтажных работ.
|
Фото 1. Утвержденный заказчиком проект дома. |
Специалисты компании ПАРФЕНОН имеет большой опыт в проведении работ по строительству домов из кирпича, ячеисто-бетонных блоков, оцилиндрованного бревна и клееного бруса В этом конкретном случае сложность заключалась в комбинированном варианте строительства.
Во-первых, как мы видим, стены дома возводились без проекта и соответственно крепежные узлы (арматурные выпуски из монолитного пояса) могли просто не подойти к спроектированному варианту мансардного этажа и крыши. То есть была вероятность проведения дополнительных работ по анкеровке верхнего монолитного пояса. К счастью этого не пришлось делать, так как застройщик на предыдущей стадии самостоятельного строительства предусмотрел такой вариант и провел анкеровку грамотно. В дальнейшем это существенно ускорило сроки строительства и позволило сэкономить средства заказчика.
Во-вторых, возведение каркасной системы стен мансардного этажа, в сочетание со столь сложной конструкцией крыши, оказалось задачей достаточно сложной, требующей профессиональных знаний и опыта возведения домов по каркасной технологии.
|
Фото 2. Каркас мансарды и крыши дома. (проект) |
Поэтому заказчику мы предложили воспользоваться услугами только профессиональных строителей, которые предоставили следующую смету на проведение строительно-монтажных работ.
Смета на строительство перекрытий, каркаса мансардного этажа и крыши дома
(наше предложение).
Основание: |
устройство перекрытий, черновых полов, каркаса и перегородок второго этажа, крыши |
Технологии: |
деревянный каркас |
Сметная стоимость: |
882221.88 руб. |
Дата: |
20.09.2009 г. |
Наименование |
Ед.изм. |
Кол-во |
Материалы |
Строительно-монтажные работы |
Цена за ед. руб. |
Стоимость руб. |
Цена за ед. руб. |
Стоимость руб. |
Подготовительные работы |
устройство колонн |
шт |
2 |
- |
- |
1900.00 |
3800.00 |
Арматура, сетка, пергамент, гвозди |
- |
- |
- |
2850.00 |
- |
- |
Итого |
- |
- |
- |
2850.00 |
- |
3800.00 |
Перекрытие первого этажа |
Усиление и кладка балок перекрытия с шагом 600 мм. |
м2 |
128.80 |
- |
- |
320.00 |
41216.00 |
Брус (200х150) |
м3 |
6.10 |
4900.00 |
29890.00 |
- |
- |
Рубероид |
шт |
7.00 |
250.00 |
1750.00 |
- |
- |
Устройство чернового пола |
м2 |
128.80 |
- |
- |
230.00 |
29624.00 |
Доска (150х25) |
м3 |
4.00 |
4200.00 |
16800.00 |
- |
- |
Брусок (40х50) |
шт |
87.00 |
45.00 |
3915.00 |
- |
- |
Обработка балок перекрытия и чернового пола |
м2 |
128.80 |
- |
- |
55.00 |
7084.00 |
Антисептик |
л |
80.00 |
36.00 |
2880.00 |
- |
- |
Метизы, расходный материал Рекомендую: https://krepcont.ru/ |
- |
- |
- |
5300.00 |
- |
- |
Итого |
- |
- |
- |
60535.00 |
- |
77924.00 |
Перекрытие второго этажа |
Усиление и кладка балок перекрытия с шагом 600 мм. |
м2 |
207.00 |
- |
- |
365.00 |
75555.00 |
Брус (200х150) |
м3 |
9.50 |
4900.00 |
46550.00 |
- |
- |
Рубероид |
шт |
8.00 |
250.00 |
2000.00 |
- |
- |
Устройство чернового пола |
м2 |
207.00 |
- |
- |
245.00 |
50094.00 |
Доска (150х25) |
м3 |
5.30 |
4200.00 |
22260.00 |
- |
- |
Брусок (40х50) |
шт |
102.00 |
45.00 |
4590.00 |
- |
- |
Обработка балок перекрытия и чернового пола |
м2 |
207.00 |
- |
- |
55.00 |
11385.00 |
Антисептик |
л |
120.00 |
36.00 |
4320.00 |
- |
- |
Метизы, расходный материал |
- |
- |
- |
8600.00 |
- |
- |
Итого |
- |
- |
- |
88320.00 |
- |
137034.00 |
Стропильная система и чердачное перекрытие |
Прокладка гидроизола |
п.м. |
54.00 |
- |
- |
25.00 |
1350.00 |
Гидроизол |
шт |
6.00 |
450.00 |
2700.00 |
- |
- |
Монтаж стропильной системы, установка стоек для перегородок и контр-обрешетки с установкой пароизоляционной ленты |
м2 |
314.40 |
- |
- |
540.00 |
169776.00 |
Доска (200х100) |
м3 |
1.70 |
4900.00 |
8330.00 |
- |
- |
Брус (100х150) |
м3 |
4.50 |
4900.00 |
22050.00 |
- |
- |
Брус (200х150) |
м3 |
1.50 |
4900.00 |
7350.00 |
- |
- |
Брус (150х150) |
м3 |
0.80 |
4900.00 |
3920.00 |
- |
- |
Доска (150х50) |
м3 |
2.90 |
4900.00 |
14210.00 |
- |
- |
Брус (100х50) |
м3 |
5.00 |
4900.00 |
24500.00 |
- |
- |
Обработка стропильной системы в 2 слоя |
м2 |
296.50 |
- |
- |
45.00 |
13342.00 |
Антисептик |
л |
120.00 |
36.00 |
4320.00 |
- |
- |
Обшивка обрешетки с установкой временного покрытия |
м2 |
296.50 |
- |
- |
195.00 |
57817.00 |
Доска (100х25) |
м3 |
7.20 |
4900.00 |
35280.00 |
- |
- |
П/Э пленка (армированная) |
м2 |
420.00 |
18.00 |
7560.00 |
- |
- |
Устройство балок перекрытия чердачного помещения |
м2 |
58.00 |
- |
- |
380.00 |
22040.00 |
Доска (200х100) |
м3 |
3.00 |
4900.00 |
14700.00 |
- |
- |
Метизы, расходный материал |
0 |
0 |
0 |
11400.00 |
0 |
0 |
ИТОГО |
- |
- |
- |
156320.00 |
- |
264325.00 |
ОБЩИЙ ИТОГ |
- |
- |
- |
308025.00 |
- |
483083.00 |
Накладные расходы 10% |
- |
- |
- |
30802.50 |
- |
48308.30 |
Доставка стройматериалов |
- |
- |
- |
12000.00 |
- |
- |
СМЕТНАЯ СТОИМОСТЬ |
- |
- |
- |
350827.50 |
- |
531391.30 |
К ОПЛАТЕ |
882221.88 |
Заказчик ознакомился с представленной сметой и взял тайм-аут для рассмотрения альтернативных вариантов, предпочтя самостоятельно проанализировать предложения других строительных организаций и компаний. В течение двух недель он обзванивал и предлагал свой проект дома на обсчет стоимости строительства. Общим результатом этих поисков может служить ниже представленная смета с обобщенными показателями, предложенными заказчику строительными организациями.
Смета на строительство перекрытий, каркаса мансардного этажа и крыши дома (мониторинг заказчика).
№ п.п. |
Наименование |
Ед. изм. |
Кол-во |
Цена за ед. изм, руб. |
Сумма, руб. |
Устройство перекрытий, дощатых накатов, площадь 232.00 кв.м. (расход материала) |
1. |
Брус, доска |
куб.м. |
21.00 |
5600.00 |
117600.00 |
2. |
Антисептик |
кг. |
630.00 |
42.00 |
26460.00 |
3. |
Гидроизол |
рул. шт. |
14.00 |
480.00 |
6720.00 |
4. |
Метизы |
--- |
--- |
--- |
8800.00 |
Устройство стропильной части и обрешетка, площадь 320 кв.м. (расход материала) |
1. |
Брус, брусок, доска |
куб.м. |
32.70 |
5600.00 |
183120.00 |
2. |
Гидроветрозащита |
кв.м. |
80.00 |
200.00 |
16000.00 |
3. |
Антисептик |
кг. |
980.00 |
42.00 |
41200.00 |
4. |
Метизы |
--- |
--- |
--- |
87000.00 |
5. |
Накладные расходы |
--- |
--- |
--- |
80000.00 |
6. |
Строительные леса |
кв.м. |
80.00 |
200.00 |
16000.00 |
Стоимость строительно-монтажных работ |
1. |
Устройство перекрытий и дощатых накатов |
кв.м. |
232.00 |
800.00 |
185600.00 |
2. |
Устройство мансардного этажа и крыши |
кв.м. |
320.00 |
1800.00 |
576000.00 |
Общая стоимость материалов |
590220.00 |
Общая стоимость работ |
761600.00 |
Итого: материалы + работа |
1351820.00 |
Мы оставим без комментариев представленные цены в данной смете, просто отметим что наше предложение по строительству реально экономило деньги заказчику и значительно дешевле (на 40 %!!!) чем аналогичные предложения от сторонних строительных организаций. Оставался вопрос о сроках строительных работ. Заказчику сразу было обозначено, что строительство займет не менее 1,5 месяцев (так оно в дальнейшем и вышло), так как погода в осенний период неустойчива и соответственно есть вероятность простоев вследствие непогоды - дождя, снега.
Заказчик отказался от самостоятельного поиска строительных материалов и полностью возложил эти обязанности на подрядчика.
В дальнейшем участие заказчика в строительстве ограничивалось еженедельной инспекцией и проверке определенных этапов работ:
- укладка перекрытия и дощатого наката цокольного этажа,
- укладка балок и дощатого наката перекрытия первого этажа,
- установка каркаса мансардного этажа,
- Монтаж стропильной части крыши дома,
- Укрытие крыши временным покрытием,
- Приведение в порядок участка после строительных работ.
Строительно-монтажные работы были проведены и окончены в установленные сроки и приняты заказчиком без существенных замечаний.
|

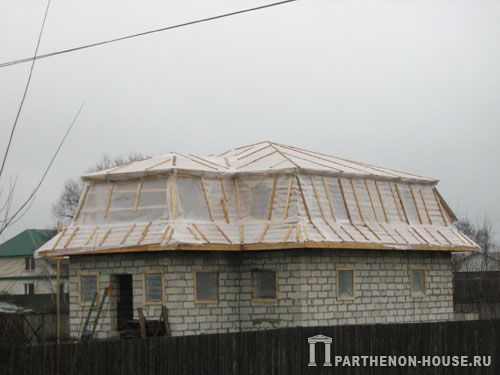

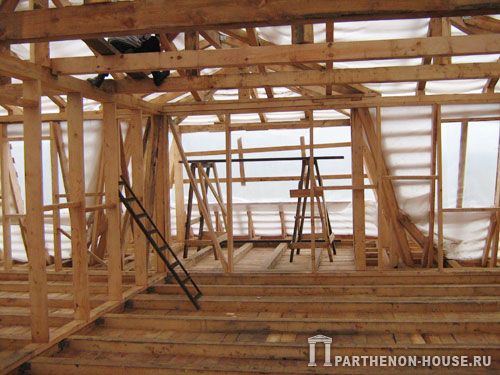

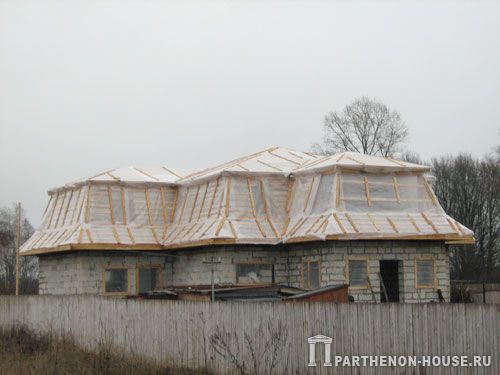

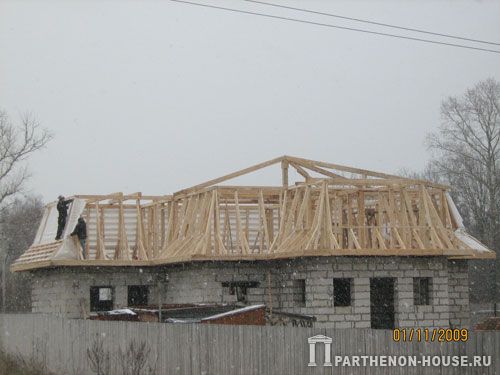

Фото 3 - 7. Строительство: перекрытия, мансардный этаж и крыша дома. |
Без сучка, без задоринки - так не бывает.
Как вы поняли без накладок, как и в любом строительстве здесь не обошлось (тогда это была статья не о реальном строительстве, а очередной рекламный памфлет о том какие мы красивые и пушистые).
Давайте по пунктам:
1. Проект дома индивидуальный и поэтому некоторые элементы и узлы пришлось дорабатывать непосредственно на строительной площадке. Например, это вариант предложенный архитектором расположения и сопряжения балок перекрытия первого этажа, который оказался не вполне подходящим для дома из газобетонных блоков. Переработка этих узлов привела с одной стороны к увеличения расхода материала, но в тоже время повысила надежность всей конструкции дома.
2. В сводную таблицу спецификации на применяемый материал архитектором не была включена такая позиция как нижние наклонные стропила (нижний ярус крыши), так как спецификация обсчитывается автоматически (в специальной программе) и не проставление дополнительной функции в какой либо позиции ведет к ее выпадению из сводной таблицы. В результате строителям, закупавшим весь материал по спецификации, его не хватило. И, конечно же, у заказчика могли возникнуть мысли "а все ли тут чисто", но так как он "человек дружный с арифметикой", то данную ошибку (соответственно источник ее возникновения) быстро нашли и недоразумение было устранено.
3. Заказчик не до конца осознавал что ему строят не мансардный этаж и крышу. По сути был построен второй полный этаж (как мы помним мансарда - это жилой полуэтаж). В этом проекте дома второй этаж полный, с высотой потолка по всему периметру жилой площади 2.50 м.,из деревянного каркаса, с оригинальной конструкцией крыши (старогерманский стиль). Поэтому на все вопросы по поводу "а вот у моих друзей почему-то дешевле", были даны обстоятельные и аргументированные ответы почему те или иные работы имеют определенную стоимость.
Больше в принципе никаких накладок не возникало. Заказчик остался доволен качеством проведенных работ. Теперь когда дом накрыт временным покрытием ему необходимо отстояться зиму для того чтобы деревянные конструкции просушились в условиях естественной влажности (некоторые строители советуют применять тепловые пушки, мы этого категорически не советуем делать, так как эксплуатационные и конструктивные качества деревянных несущих элементов от такого воздействия существенно ухудшаться). Только после того как деревянные элементы конструкций стен и крыши придут в равновесные показатели с окружающей средой можно приступать к отделочным и кровельным работам. А пока дом ушел на зимовку в таком виде.
|
Фото 8. Коробка дома из газобетонных блоков и деревянного каркаса. |
Для желающих ознакомиться с полной стоимостью строительства комбинированного двухэтажного дома (газобетонные блоки + деревянный каркас), а также другие предложения по стоимости строительства домов из пеноблока, кирпича, оцилиндрованного бревна мы предлагаем почитать;
- Cмета и стоимость строительства комбинированного двухэтажного дома >>>
- Сметы и стоимость строительства дома, коттеджа, стоимость общестроительных и отделочных работ, составление затрат. >>>
- Строительство домов, коттеджей, услуги строительных компаний. >>>
